⚡ Chuẩn Hóa Pháp Lý Quốc Gia 2026 - Tích Hợp Toàn Diện 2 Cơ Sở Trụ Sở Doanh Nghiệp

QUY TRÌNH PHÁP LÝ ĐẦU TƯ DỰ ÁN TRONG KHU CÔNG NGHIỆP

🏛️ CƠ SỞ 1: CÔNG TY CỔ PHẦN TƯ VẤN NGHIÊN CỨU PHÁT TRIỂN & ĐẦU TƯ KIẾN LẠC
Mã số thuế: 1702360622
Địa chỉ: Số 16, đường Nguyễn Chí Thanh, Khu phố 12 Dương Đông, TP. Phú Quốc, Tỉnh An Giang.
🏛️ CƠ SỞ 2: CÔNG TY CỔ PHẦN TƯ VẤN PHÁT TRIỂN & ĐẦU TƯ XÂY DỰNG KIẾN LẠC
Mã số thuế: 3703510585
Địa chỉ: Số 5 đường D7, KDC Phát triển đô thị Tân Bình, KP Tân Phước, phường Tân Đông Hiệp, TP. Hồ Chí Minh.

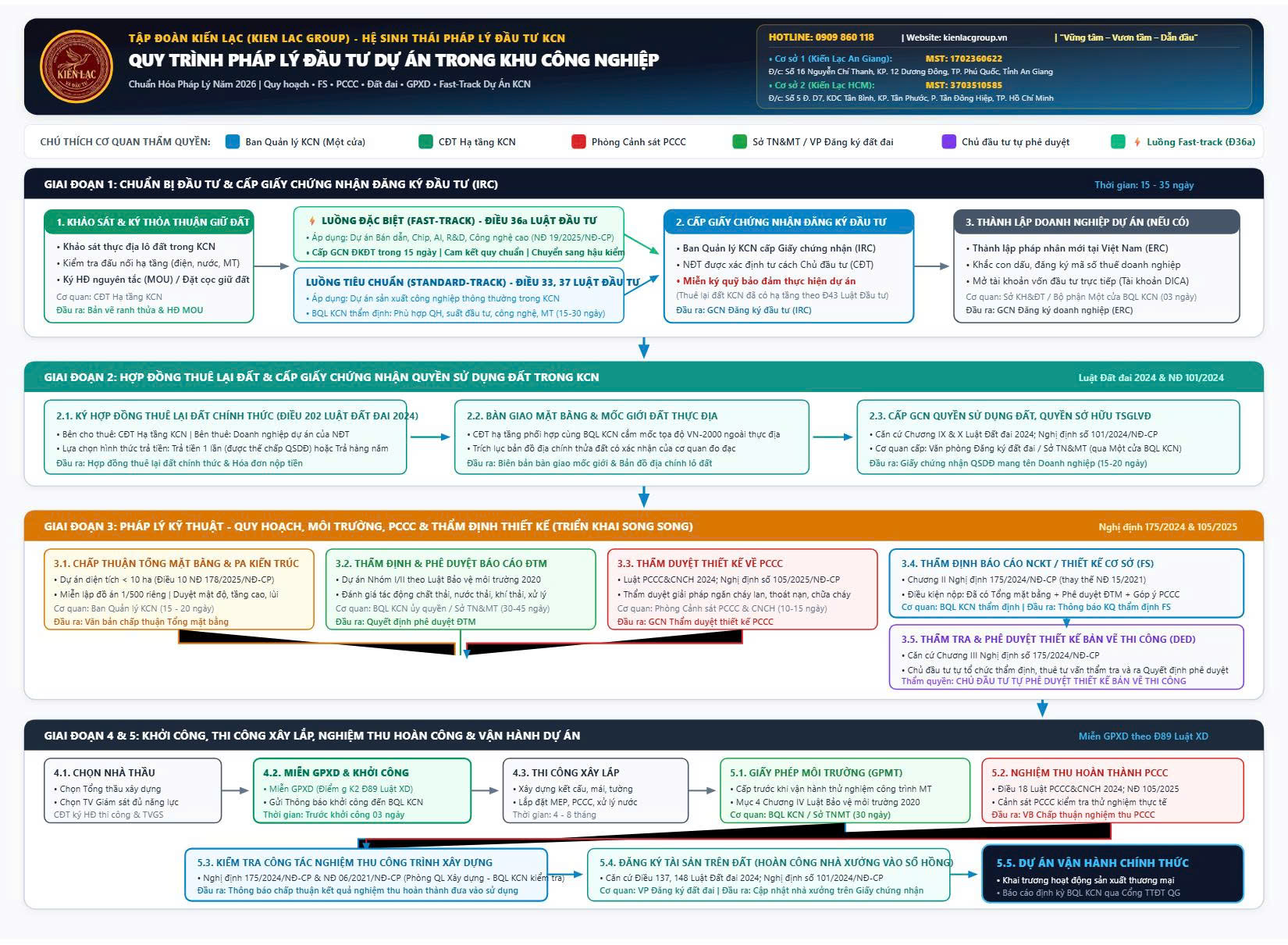

🖼️ Sơ Đồ Luồng Quy Trình Pháp Lý Đầu Tư Dự Án Trong KCN (Workflow 2026)

Bản Quyền Kiến Lạc HCM 2026

Sơ đồ tổng thể được trực quan hóa thành dạng hình ảnh độ phân giải cao và đồ họa vector SVG có tích hợp logo và nhận diện thương hiệu của Tập đoàn Kiến Lạc (KIEN LAC GROUP) với hệ sinh thái 2 cơ sở tại An Giang (MST: 1702360622) và TP. Hồ Chí Minh (MST: 3703510585), hiển thị hoàn hảo trên mọi thiết bị và trình chiếu hội thảo.

Sơ Đồ Quy Trình Pháp Lý Đầu Tư Dự Án Trong Khu Công Nghiệp 2026 - Kiến Lạc HCM
💡 Mẹo: Click chuột phải vào ảnh chọn "Open image in new tab" hoặc click nút bên dưới để xem/tải ảnh kích thước đầy đủ (1650 x 1210 px).
Tóm tắt chuỗi luồng 5 giai đoạn:
1. Khảo sát & Ký MOU giữ đất (với CĐT hạ tầng) ➜ 2. Lựa chọn luồng IRC: Luồng Fast-track (Đ36a - 15 ngày) hoặc Luồng Tiêu chuẩn (Đ33, 37 - 20-30 ngày) ➜ 3. Ký HĐ Thuê đất chính thức & Cấp Sổ hồng KCN (Đ202 Luật Đất đai 2024) ➜ 4. Triển khai Song song: Tổng mặt bằng (Đ10 NĐ 178) + ĐTM + Thẩm duyệt PCCC (NĐ 105) ➜ 5. Thẩm định Báo cáo NCKT (FS) tại BQL KCN (NĐ 175/2024) & CĐT duyệt Bản vẽ thi công ➜ 6. Miễn GPXD (Đ89 Luật XD) & Gửi Thông báo khởi công ➜ 7. Nghiệm thu PCCC & Kiểm tra nghiệm thu công trình XD ➜ 8. Hoàn công tài sản nhà xưởng & Vận hành chính thức.

⚖️ Bảng Rà Soát & Đối Chiếu Hiệu Lực Căn Cứ Pháp Lý (Từ file 20260100)

Cập nhật dữ liệu hệ thống 2026

Bảng phân tích, thẩm tra và chuẩn hóa từng điều khoản được trích dẫn trong bản vẽ sơ đồ cũ 20260100.quy trinh phap ly dau tu DA trong KCN.pdf. Làm rõ các điều khoản bị dẫn sai, bổ sung các quy định mới nhất và chỉ ra các lưu ý thực chiến.

📋 Sổ Tay Chi Tiết Từng Bước Thủ Tục (Standard Operating Procedure - SOP)

5 Giai Đoạn Chuẩn Hóa
GIAI ĐOẠN 1: CHUẨN BỊ ĐẦU TƯ & CẤP IRC Bước 1.1 - 1.3
1.1. Ký Hợp đồng nguyên tắc thuê đất (MOU)
Khảo sát lô đất, đánh giá khả năng đấu nối điện nước xả thải. Ký MOU giữ đất kèm đặt cọc 5% - 10%. Nhận bản vẽ vị trí lô đất.
Đối tác: CĐT Hạ tầng KCN Thời gian: 7 - 14 ngày
1.2. Nộp hồ sơ xin cấp GCN Đăng ký đầu tư (IRC)
Hồ sơ theo Điều 33, 37 Luật Đầu tư 2020 (sửa đổi): Đề xuất dự án, năng lực tài chính, thỏa thuận địa điểm, sơ bộ ĐTM, giải trình công nghệ.
Cơ quan: Ban Quản lý KCN Luật định: 15 ngày Thực tế: 20 - 30 ngày
1.3. Thành lập Doanh nghiệp dự án (ERC)
Thành lập pháp nhân mới tại Việt Nam, khắc dấu, mở tài khoản vốn đầu tư trực tiếp (DICA).
Cơ quan: Sở KH&ĐT / BQL KCN Thời gian: 03 ngày
GIAI ĐOẠN 2: THUÊ ĐẤT & CẤP SỔ ĐỎ KCN Bước 2.1 - 2.3
2.1. Ký Hợp đồng thuê lại đất chính thức
Căn cứ Điều 202 Luật Đất đai 2024. Chốt phương thức trả tiền (trả 1 lần hoặc hàng năm), đơn giá, phí hạ tầng và tiến độ thanh toán.
Đối tác: CĐT Hạ tầng KCN Thời gian: 7 - 10 ngày
2.2. Bàn giao mốc giới đất thực địa
Bàn giao mốc giới tọa độ VN-2000 ngoài thực địa kèm Bản đồ trích đo địa chính thửa đất.
Đơn vị: CĐT Hạ tầng & BQL KCN Thời gian: 3 - 5 ngày
2.3. Cấp GCN Quyền sử dụng đất & TSGLVĐ
Đăng ký đất đai và cấp Sổ hồng mang tên Doanh nghiệp dự án theo Nghị định 101/2024/NĐ-CP.
Cơ quan: VPĐK Đất đai / Sở TNMT Thời gian: 15 - 20 ngày
GIAI ĐOẠN 3: QUY HOẠCH, MT & THIẾT KẾ Bước 3.1 - 3.5 (Song song)
3.1. Chấp thuận Tổng mặt bằng & PA Kiến trúc
Dự án < 10 ha theo Điều 10 NĐ 178/2025/NĐ-CP: Phê duyệt mật độ xây dựng, tầng cao, khoảng lùi, tỷ lệ cây xanh tối thiểu 20%.
Cơ quan: Ban Quản lý KCN Thời gian: 15 - 20 ngày
3.2. Lập & Phê duyệt Báo cáo ĐTM (nếu có)
Thẩm định hồ sơ môi trường cho dự án nhóm I/II theo Luật BVMT 2020. Họp hội đồng và ra Quyết định phê duyệt ĐTM.
Cơ quan: BQL KCN ủy quyền / Sở TNMT Thời gian: 30 - 45 ngày
3.3. Thẩm duyệt Thiết kế về PCCC
Căn cứ Luật PCCC&CNCH 2024 & NĐ 105/2025/NĐ-CP. Thẩm duyệt giao thông xe chữa cháy, khoảng cách, hệ thống báo cháy, chữa cháy tự động.
Cơ quan: Phòng Cảnh sát PCCC Thời gian: 10 - 15 ngày
3.4. Thẩm định Báo cáo NCKT / Thiết kế cơ sở
Thực hiện theo Chương II Nghị định 175/2024/NĐ-CP (thay NĐ 15/2021). BQL KCN thẩm định an toàn chịu lực, giải pháp kỹ thuật và kết nối hạ tầng.
Cơ quan: Phòng QL Xây dựng - BQL KCN Thời gian: 20 - 30 ngày
3.5. Phê duyệt Thiết kế bản vẽ thi công (DED)
Chủ đầu tư thuê đơn vị tư vấn độc lập thẩm tra, sau đó CĐT tự ra Quyết định phê duyệt thiết kế bản vẽ thi công theo Chương III NĐ 175/2024.
Thẩm quyền: Chủ đầu tư phê duyệt Thời gian: 10 ngày
GIAI ĐOẠN 4: KHỞI CÔNG & THI CÔNG Bước 4.1 - 4.3
4.1. Lựa chọn Nhà thầu thi công & Tư vấn giám sát
CĐT đấu thầu hoặc chỉ định thầu. Kiểm tra chặt chẽ Chứng chỉ năng lực hoạt động xây dựng phù hợp hạng công trình theo NĐ 175/2024.
Chủ trì: Chủ đầu tư
4.2. Miễn GPXD & Gửi Thông báo khởi công
Công trình trong KCN đã duyệt Tổng mặt bằng và có Thông báo thẩm định FS thì được Miễn Giấy phép xây dựng (Điểm g Khoản 2 Điều 89 Luật XD). CĐT gửi Thông báo khởi công trước 03 ngày.
Cơ quan: BQL KCN tiếp nhận Thời gian: 03 ngày trước khởi công
4.3. Thi công xây lắp & Giám sát chất lượng
Triển khai ép cọc, kết cấu móng, khung thép nhà xưởng, hạ tầng kỹ thuật, hệ thống MEP, hệ thống PCCC theo hồ sơ thiết kế được duyệt.
Thời gian thi công: 4 - 8 tháng
GIAI ĐOẠN 5: NGHIỆM THU, HOÀN CÔNG & VẬN HÀNH Bước 5.1 - 5.5
5.1. Cấp Giấy phép Môi trường (GPMT)
Cấp trong giai đoạn xây lắp hoàn thiện, trước khi vận hành thử nghiệm công trình xử lý chất thải theo Luật BVMT 2020.
Cơ quan: BQL KCN / Sở TNMT Thời gian: 30 - 45 ngày
5.2. Nghiệm thu hoàn thành về PCCC
Cảnh sát PCCC kiểm tra thực tế, chạy thử liên động toàn bộ hệ thống báo cháy, chữa cháy, hút khói. Cấp Văn bản chấp thuận nghiệm thu PCCC theo NĐ 105/2025.
Cơ quan: Phòng Cảnh sát PCCC Thời gian: 10 - 15 ngày
5.3. Kiểm tra công tác nghiệm thu công trình XD
BQL KCN kiểm tra hồ sơ hoàn công và hiện trạng công trình. Ra Thông báo chấp thuận kết quả nghiệm thu đưa công trình vào sử dụng theo NĐ 175/2024.
Cơ quan: Phòng QL Xây dựng - BQL KCN Thời gian: 10 - 15 ngày
5.4. Đăng ký tài sản trên đất (Hoàn công nhà xưởng)
Nộp hồ sơ cập nhật chứng nhận quyền sở hữu nhà xưởng vào Sổ hồng theo Nghị định 101/2024/NĐ-CP (sử dụng Thông báo nghiệm thu thay thế GPXD).
Cơ quan: VPĐK Đất đai / BQL KCN Thời gian: 15 - 20 ngày
5.5. Đưa dự án vào vận hành chính thức
Doanh nghiệp khai trương hoạt động thương mại và báo cáo tình hình đầu tư định kỳ trên Cổng thông tin quốc gia về đầu tư.
⚡ CƠ CHẾ ĐẦU TƯ ĐẶC BIỆT TẠI KHU CÔNG NGHIỆP (FAST-TRACK PROCEDURE)

Quy định đột phá tại Điều 36a Luật Đầu tư (được bổ sung bởi Luật số 57/2024/QH15) và hướng dẫn chi tiết tại Nghị định số 19/2025/NĐ-CP ngày 10/02/2025 của Chính phủ. Cơ chế này áp dụng cho dự án tại KCN/KKT thuộc các ngành công nghệ cao, bán dẫn, vi mạch, trí tuệ nhân tạo (AI), trung tâm R&D và đổi mới sáng tạo.

⏱️ Ma Trận Triển Khai Song Song & Chiến Lược Hóa Giải Điểm Nghẽn

Tối Ưu Hóa Tiến Độ Đến 50%

1. Nguyên tắc triển khai song song (Parallel Processing):

Điểm cốt tử để rút ngắn thời gian chuẩn bị dự án công nghiệp từ 12 tháng xuống 4 - 6 tháng là không làm việc tuần tự (serial) mà phải chỉ định Tổng thầu Tư vấn thiết kế triển khai đồng thời 3 bộ phận:

  • Tuần 5 - Tuần 12: Ngay sau khi ký Hợp đồng thuê đất và có sơ đồ vị trí, tiến hành đồng thời: (1) Lập hồ sơ chấp thuận Tổng mặt bằng; (2) Lập Báo cáo ĐTM; (3) Lập Thiết kế cơ sở & Thẩm duyệt PCCC.
  • Tuần 13 - Tuần 16: Khi vừa có chấp thuận Tổng mặt bằng và hồ sơ ĐTM/PCCC đã trình hội đồng, tiến hành ngay việc nộp thẩm định Báo cáo NCKT (FS) tại Ban Quản lý KCN.
  • Tuần 17 - Tuần 18: Trong lúc BQL KCN hoàn thiện Thông báo thẩm định FS, CĐT tổ chức đấu thầu lựa chọn nhà thầu thi công xây lắp và chuẩn bị sẵn hồ sơ Thông báo khởi công.

2. Cảnh báo các điểm nghẽn (Bottlenecks) và Giải pháp độc quyền:

❌ Vướng mắc Quy chuẩn PCCC QCVN 06

Việc lựa chọn sơn chống cháy hoặc giải pháp bọc kết cấu thép nhà xưởng không đáp ứng quy chuẩn kiểm định mẫu đốt thực tế khiến nhiều dự án bị đình chỉ nghiệm thu PCCC nhiều tháng.

✔ Giải pháp: Sử dụng vật liệu tấm bọc chống cháy thạch cao chuyên dụng/bông gốm đã có chứng chỉ đốt mẫu sẵn, tránh dùng sơn chống cháy khó kiểm định ngoài hiện trường.

❌ Rủi ro Tiền thuê đất: Một lần vs Hàng năm

Theo Luật Đất đai 2024, thuê đất trả tiền hàng năm không được thế chấp QSDĐ tại ngân hàng thương mại, gây bế tắc trong việc vay vốn lưu động hoặc tài trợ dự án.

✔ Giải pháp: Đàm phán ngay từ đầu phương thức thuê đất trả tiền một lần nếu dự án có nhu cầu vay vốn ngân hàng để xây dựng nhà xưởng.

❌ Hiểu sai về Giấy phép xây dựng

Rất nhiều đơn vị tư vấn vẫn xếp thủ tục xin cấp GPXD làm mất thêm 30 ngày công vô ích sau khi đã có thẩm định thiết kế xây dựng.

✔ Giải pháp: Áp dụng triệt để quy định Miễn GPXD trong KCN theo Điểm g Khoản 2 Điều 89 Luật Xây dựng; chuyển thẳng sang thủ tục Thông báo khởi công.
